4.9 花卉栽植
4.9.1 花卉栽植应按照设计图定点放线,在地面准确画出位置、轮廓线。花卉栽植面积较大时,可用方格线法,按比例放大到地面。
4.9.2 花卉栽植应符合下列规定:
- 花苗的品种、规格、栽植放样、栽植密度、栽植图案均应符合设计要求。
- 花卉栽植土及表层土整理应符合本规范第1.3条和第4.1.6条的规定。
- 株行距应均匀,高低搭配应恰当。
- 栽植深度应适当,根部土壤应压实,花苗不得沾泥污。
- 花苗应覆盖地面,成活率不应低于95%。
4.9.3 花卉栽植的顺序应符合下列规定:
- 大型花坛,宜分区、分规格、分块栽植。
- 独立花坛,应由中心向外顺序栽植。
- 模纹花坛应先栽植图案的轮廓线,后栽植内部填充部分。
- 坡式花坛应由上向下栽植。
- 高矮不同品种的花苗混植时,应先高后矮的顺序栽植。
- 宿根花卉与一、二年生花卉混植时,应先栽植宿根花卉,后栽一、二年生花卉。
4.9.4 花境栽植应符合下列规定:
- 单面花境应从后部栽植高大的植株,依次向前栽植低矮植物。
- 双面花境应从中心部位开始依次栽植。
- 混合花境应先栽植大型植株,定好骨架后依次栽植宿根、球根及一、二年生的草花。
- 设计无要求时,各种花卉应成团成丛栽植,各团、丛间花色、花期搭配合理。
4.9.5 花卉栽植后,应及时浇水,并应保持植株茎叶清洁。
4.10 水湿生植物栽植

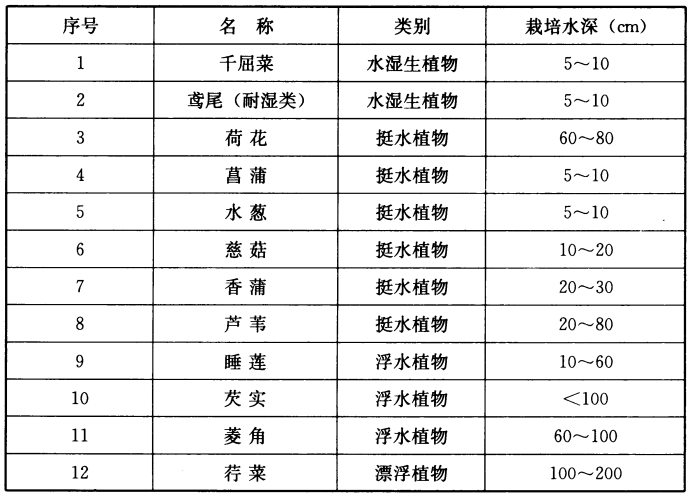

4.10.1 主要水湿生植物最适栽培水深应符合表4.10.1的规定。
表4.10.1 主要水湿生植物最适栽培水深

主要水湿生植物最适栽培水深
4.10.2 水湿生植物栽植地的土壤质量不良时,应更换合格的栽植土,使用的栽植土和肥料不得污染水源。
4.10.3 水景园、水湿生植物景点、人工湿地的水湿生植物栽植槽工程应符合下列规定:
- 栽植槽的材料、结构、防渗应符合设计要求。
- 槽内不宜采用轻质土或栽培基质。
- 栽植槽土层厚度应符合设计要求,无设计要求的应大于50cm。
4.10.4 水湿生植物栽植的品种和单位面积栽植数应符合设计要求。
4.10.5 水湿生植物的病虫害防治应采用生物和物理防治方法,严禁药物污染水源。
4.10.6 水湿生植物栽植后至长出新株期间应控制水位,严防新生苗(株)浸泡窒息死亡。

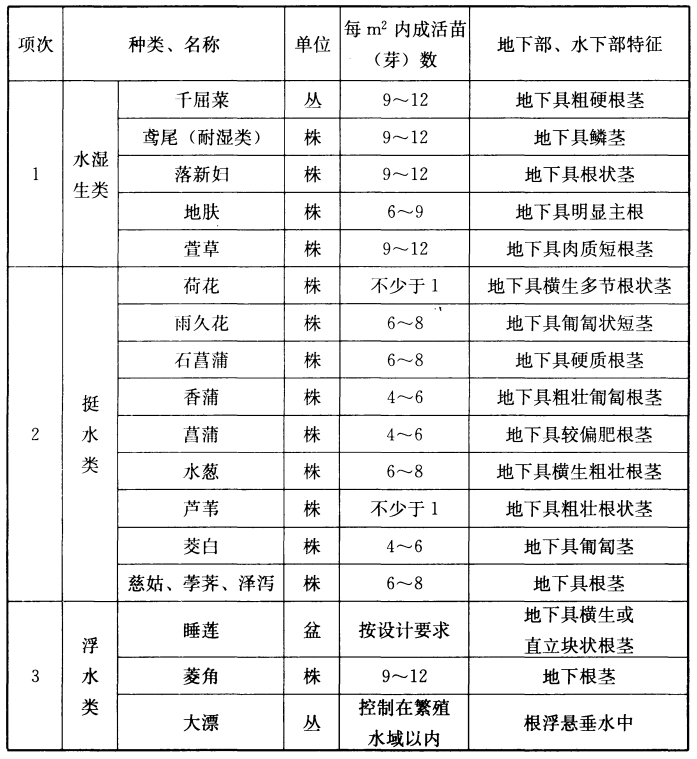

4.10.7 水湿生植物栽植成活后单位面积内拥有成活苗(芽)数应符合表4.10.7的规定。
表4.10.7 水湿生植物栽植成活后单位面积内拥有成活苗(芽)数
数.png)
水湿生植物栽植成活后单位面积内拥有成活苗(芽)数
4.11 竹类栽植
4.11.1 竹苗选择应符合下列规定:
- 散生竹应选择一、二年生、健壮无明显病虫害、分枝低、枝繁叶茂、鞭色鲜黄、鞭芽饱满、根鞭健全、无开花枝的母竹。
- 丛生竹应选择竿基芽眼肥大充实、须根发达的1年~2年生竹丛;母竹应大小适中,大竿竹竿径宜为3cm~5cm;小竿竹竿径宜为2cm~3cm;竿基应有健芽4个~5个。
4.11.2 竹类栽植最佳时间应根据各地区自然条件确定。
4.11.3 竹苗的挖掘应符合下列规定:
- 散生竹母竹挖掘:
1)可根据母竹最下一盘枝权生长方向确定来鞭、去鞭走向进行挖掘;
2)母竹必须带鞭,中小型散生竹宜留来鞭20cm~30cm,去鞭30cm~40cm;
3)切断竹鞭截面应光滑,不得劈裂;
4)应沿竹鞭两侧深挖40cm,截断母竹底根,挖出的母竹与竹鞭结合应良好,根系完整。
- 丛生竹母竹挖掘:
1)挖掘时应在母竹25cm~30cm的外围,扒开表土,由远至近逐渐挖深,应严防损伤竿基部芽眼,竿基部的须根应尽量保留;
2)在母竹一侧应找准母竹竿柄与老竹竿基的连接点,切断母竹竿柄,连蔸一起挖起,切断操作时,不得劈裂竿柄、竿基;
3)每蔸分株根数应根据竹种特性及竹竿大小确定母竹竿数,大竹种可单株挖蔸,小竹种可3株~5株成墩挖掘。
4.11.4 竹类的包装运输应符合下列规定:
- 竹苗应采用软包装进行包扎,并应喷水保湿。
- 竹苗长途运输应篷布遮盖,中途应喷水或于根部置放保湿材料。
- 竹苗装卸时应轻装轻放,不得损伤竹竿与竹鞭之间的着生点和鞭芽。
4.11.5 竹类修剪应符合下列规定:
- 散生竹竹苗修剪时,挖出的母竹宜留枝5盘~7盘,将顶梢剪去,剪口应平滑;不打尖修剪的竹苗栽后应进行喷水保湿。
- 丛生竹竹苗修剪时,竹竿应留枝2盘~3盘,应靠近节间斜向将顶梢截除;切口应平滑呈马耳形。
4.11.6 竹类栽植应符合下列规定:
- 竹类材料品种、规格应符合设计要求。
- 放样定位应准确。
- 栽植地应选择土层深厚、肥沃、疏松、湿润、光照充足,排水良好的壤土(华北地区宜背风向阳)。对较黏重的土壤及盐碱土应进行换土或土壤改良并符合本规范第1.3条的要求。
- 竹类栽植地应进行翻耕,深度宜30cm~40cm,清除杂物,增施有机肥,并做好隔根措施。
- 栽植穴的规格及间距可根据设计要求及竹蔸大小进行挖掘,丛生竹的栽植穴宜大于根蔸的1倍~2倍;中小型散生竹的栽植穴规格应比鞭根长40cm~60cm,宽40cm~50cm,深20cm~40cm。
- 竹类栽植,应先将表土填于穴底,深浅适宜,拆除竹苗包装物,将竹蔸入穴,根鞭应舒展,竹鞭在土中深度宜20cm~25cm;覆土深度宜比母竹原土痕高3cm~5cm,进行踏实及时浇水,渗水后覆土。
4.11.7 竹类栽植后的养护应符合下列规定:
- 栽植后应立柱或横杆互连支撑,严防晃动。
- 栽后应及时浇水。
- 发现露鞭时应进行覆土并及时除草松土,严禁踩踏根、鞭、芽。
4.12 设施空间绿化
4.12.1 建筑物、构筑物设施的顶面、地面、立面及围栏等的绿化,均应属于设施空间绿化。
4.12.2 设施顶面绿化施工前应对顶面基层进行蓄水试验及找平层的质量进行验收。
4.12.3 设施顶面绿化栽植基层(盘)应有良好的防水排灌系统,防水层不得渗漏。
4.12.4 设施顶面栽植基层工程应符合下列规定:
- 耐根穿刺防水层按下列方式进行:
1)耐根穿刺防水层的材料品种、规格、性能应符合设计及相关标准要求;
2)耐根穿刺防水层材料应见证抽样复验;
3)耐根穿刺防水层的细部构造、密封材料嵌填应密实饱满,粘结牢固无气泡、开裂等缺陷;
4)卷材接缝应牢固、严密符合设计要求;
5)立面防水层应收头入槽,封严;
6)施工完成应进行蓄水或淋水试验,24h内不得有渗漏或积水;
7)成品应注意保护,检查施工现场不得堵塞排水口。
- 排蓄水层按下列方式进行:
1)凹凸形塑料排蓄水板厚度、顺槎搭接宽度应符合设计要求,设计无要求时,搭接宽度应大于15cm;
2)采用卵石、陶粒等材料铺设排蓄水层的其铺设厚度应符合设计要求;
3)卵石大小均匀;屋顶绿化采用卵石排水的,粒径应为3cm~5cm;地下设施覆土绿化采用卵石排水的,粒径应为8cm~10cm;
4)四周设置明沟的,排蓄水层应铺至明沟边缘;
5)挡土墙下设排水管的,排水管与天沟或落水口应合理搭接,坡度适当。
- 过滤层按下列方式进行:
1)过滤层的材料规格、品种应符合设计要求;
2)采用单层卷状聚丙烯或聚酯无纺布材料,单位面积质量必须大于150g/m2,搭接缝的有效宽度应达到10cm~20cm;
3)采用双层组合卷状材料:上层蓄水棉,单位面积质量应达到200g/m2~300g/m2;下层无纺布材料,单位面积质量应达到100g/m2~150g/m2;卷材铺设在排(蓄)水层上,向栽植地四周延伸,高度与种植层齐高,端部收头应用胶粘剂粘结,粘结宽度不得小于5cm,或用金属条固定。
- 栽植土层应符合本规范第1.1条和第4.1.3条的规定。
4.12.5 设施面层不适宜做栽植基层的障碍性层面栽植基盘工程应符合下列规定:
- 透水、排水、透气、渗管等构造材料和栽植土(基质)应符合栽植要求。
- 施工做法应符合设计和规范要求。
- 障碍性层面栽植基盘的透水、透气系统或结构性能良好,浇灌后无积水,雨期无沥涝。
4.12.6 设施顶面栽植工程植物材料的选择和栽培方式应符合下列规定:
- 乔灌木应首选耐旱节水、再生能力强、抗性强的种类和品种。
- 植物材料应首选容器苗、带土球苗和苗卷、生长垫、植生带等全根苗木。
- 草坪建植、地被植物栽植宜采用播种工艺。
- 苗木修剪应适应抗风要求,修剪应符合本规范第5.4条的规定。
- 栽植乔木的固定可采用地下牵引装置,栽植乔木的固定应与栽植同时完成。
- 植物材料的种类、品种和植物配置方式应符合设计要求。
- 自制或采用成套树木固定牵引装置、预埋件等应符合设计要求,支撑操作使栽植的树木牢固。
- 树木栽植成活率及地被覆盖度应符合本规范第6.1条第10款和第4.8.5条第1款的规定。
- 植物栽植定位符合设计要求。
- 植物材料栽植,应及时进行养护和管理,不得有严重枯黄死亡、植被裸露和明显病虫害。
4.12.7 设施的立面及围栏的垂直绿化应根据立地条件进行栽植,并符合下列规定:
- 低层建筑物、构筑物的外立面、围栏前为自然地面,符合栽植土标准时,可进行整地栽植。
- 建筑物、构筑物的外立面及围栏的立地条件较差,可利用栽植槽栽植,槽的高度宜为50cm~60cm,宽度宜为50cm,种植槽应有排水孔;栽植土应符合本规范第1.3条的规定。
- 建筑物、构筑物立面较光滑时,应加设载体后再进行栽植。
- 垂直绿化栽植的品种、规格应符合设计要求。
- 植物材料栽植后应牵引、固定、浇水。
4.13 坡面绿化
4.13.1 土壤坡面、岩石坡面、混凝土覆盖面的坡面等,进行绿化栽植时,应有防止水土流失的措施。
4.13.2 陡坡和路基的坡面绿化防护栽植层工程应符合下列规定:
- 用于坡面栽植层的栽植土(基质)理化性状应符合本规范第1.3条的规定。
- 混凝土格构、固土网垫、格栅、土工合成材料、喷射基质等施工做法应符合设计和规范要求。
- 喷射基质不应剥落;栽植土或基质表面无明显沟蚀、流失;栽植土(基质)的肥效不得少于3个月。
4.13.3 坡面绿化采取喷播种植时,应符合下列规定:
- 喷播宜在植物生长期进行。
- 喷播前应检查锚杆网片固定情况,清理坡面。
- 喷播的种子覆盖料、土壤稳定剂的配合比应符合设计要求。
- 播种覆盖应均匀无漏,喷播厚度均匀一致。
- 喷播应从上到下依次进行。
- 在强降雨季节喷播时应注意覆盖。
4.14 重盐碱、重黏土土壤改良
4.14.1 土壤全盐含量大于或等于0.5%的重盐碱地和土壤重黏地区的绿化栽植工程应实施土壤改良。
4.14.2 重盐碱、重黏土地土壤改良的原理和工程措施基本相同,也可应用于设施面层绿化。土壤改良工程应有相应资质的专业施工单位施工。
4.14.3 重盐碱、重黏土地的排盐(渗水)、隔淋(渗水)层工程应符合下列规定:
- 排盐(渗水)管沟、隔淋(渗水)层开槽按下列方式进行:
1)开槽范围、槽底高程应符合设计要求,槽底应高于地下水标高;
2)槽底不得有淤泥、软土层;
3)槽底应找平和适度压实,槽底标高和平整度允许偏差应符合表4.14.3的规定。
- 排盐管(渗水管)敷设按下列方式进行:
1)排盐管(渗水管)敷设走向、长度、间距及过路管的处理应符合设计要求;
2)管材规格、性能符合设计和使用功能要求,并有出厂合格证;
3)排盐(渗水)管应通顺有效,主排盐(渗水)管应与外界市政排水管网接通,终端管底标高应高于排水管管中15cm以上;
4)排盐(渗水)沟断面和填埋材料应符合设计要求;
5)排盐(渗水)管的连接与观察井的连接末端排盐管的封堵应符合设计要求;
6)排盐(渗水)管、观察井允许偏差应符合表4.14.3规定。
- 隔淋(渗水)层按下列方式进行:
1)隔淋(渗水)层的材料及铺设厚度应符合设计要求;
2)铺设隔淋(渗水)层时,不得损坏排盐(渗水)管;
3)石屑淋层材料中石粉和泥土含量不得超过10%,其他淋(渗水)层材料中也不得掺杂黏土、石灰等粘结物;
4)排盐(渗水)隔淋(渗水)层铺设厚度允许偏差应符合表4.14.3的要求。

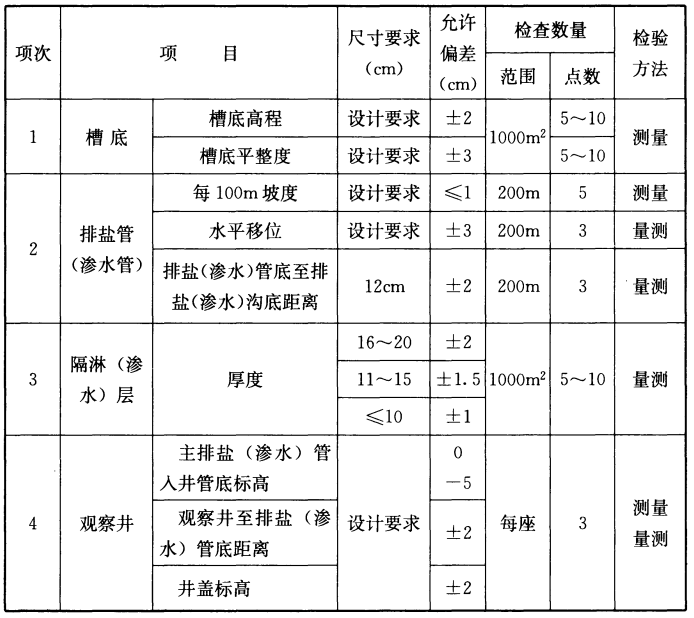

表4.14.3 排盐(渗水)隔淋(渗水)层铺设厚度允许偏差
隔淋(渗水)层铺设厚度允许偏差.png)
排盐(渗水)隔淋(渗水)层铺设厚度允许偏差
4.14.4 排盐(渗水)管的观察井的管底标高、观察井至排盐(渗水)管底距离、井盖标高允许偏差应符合表4.14.3的规定。
4.14.5 排盐隔淋(渗水)层完工后,应对观察井主排盐(渗水)管进行通水检查,主排盐(渗水)管应与市政排水管网接通。
4.14.6 雨后检查积水情况。对雨后24h仍有积水地段应增设渗水井与隔淋层沟通。
4.15 施工期的植物养护
4.15.1 园林植物栽植后到工程竣工验收前,为施工期间的植物养护时期,应对各种植物精心养护管理。
4.15.2 绿化栽植工程应编制养护管理计划,并按计划认真组织实施,养护计划应包括下列内容:
- 根据植物习性和墒情及时浇水。
- 结合中耕除草,平整树台。
- 加强病虫害观测,控制突发性病虫害发生,主要病虫害防治应及时。
- 根据植物生长情况应及时追肥、施肥。
- 树木应及时剥芽、去蘖、疏枝整形。草坪应适时进行修剪。
- 花坛、花境应及时清除残花败叶,植株生长健壮。
- 绿地应保持整洁;做好维护管理工作,及时清理枯枝、落叶、杂草、垃圾。
- 对树木应加强支撑、绑扎及裹干措施,做好防强风、干热、洪涝、越冬防寒等工作。
4.15.3 园林植物病虫害防治,应采用生物防治方法和生物农药及高效低毒农药,严禁使用剧毒农药。
4.15.4 对生长不良、枯死、损坏、缺株的园林植物应及时更换或补栽,用于更换及补栽的植物材料应和原植株的种类、规格一致。
5 园林附属工程
5.1 园路、广场地面铺装工程
5.1.1 地面工程基层、面层所用材料的品种、质量、规格,各结构层纵横向坡度、厚度、标高和平整度应符合设计要求;面层与基层的结合(粘结)必须牢固,不得空鼓、松动,面层不得积水。园路的弧度应顺畅自然。
5.1.2 碎拼花岗岩面层(包括其他不规则路面面层)应符合下列要求:
- 材料边缘呈自然碎裂形状,形态基本相似,不宜出现尖锐角及规则形。
- 色泽及大小搭配协调,接缝大小、深浅一致。
- 表面洁净,地面不积水。
5.1.3 卵石面层应符合下列规定:
- 卵石面层应按排水方向调坡。
- 面层铺贴前应对基础进行清理后刷素水泥砂浆一遍。
- 水泥砂浆厚度不应低于4cm,强度等级不应低于M10。
- 卵石的颜色搭配协调、颗粒清晰、大小均匀、石粒清洁,排列方向一致(特殊拼花要求除外)。
- 露面卵石铺设应均匀,窄面向上,无明显下沉颗粒,并达到全铺设面70%以上,嵌入砂浆的厚度为卵石整体的60%。
- 砂浆强度达到设计强度的70%时,应冲洗石子表面。
- 带状卵石铺装大于6延长米时,应设伸缩缝。
5.1.4 嵌草地面面层应符合下列规定:
- 块料不应有裂纹、缺陷,铺设平稳,表面清洁。
- 块料之间应填种植土,种植土厚度不宜小于8cm,种植土填充面应低于块料上表面1cm~2cm。
- 嵌草平整,不得积水。
5.1.5 水泥花砖、混凝土板块、花岗岩等面层应符合下列规定:
- 在铺贴前,应对板块的规格尺寸、外观质量、色泽等进行预选,浸水湿润晾干待用。
- 勾缝和压缝应采用同品种、同强度等级、同颜色的水泥,并做好养护和保护。
- 面层的表面应洁净,图案清晰,色泽一致,接缝平整,深浅一致,周边顺直,板块无裂缝、掉角和缺楞等缺陷。
5.1.6 冰梅面层应符合下列规定:
- 面层的色泽、质感、纹理、块体规格大小应符合设计要求。
- 石质材料要求强度均匀,抗压强度不小于30MPa;软质面层石材要求细滑、耐磨,表面应洗净。
- 板块面宜五边以上为主,块体大小不宜均匀,符合一点三线原则,不得出现正多边形及阴角(内凹角)、直角。
- 垫层应采用同品种、同强度等级的水泥,并做好养护和保护。
- 面层的表面应洁净,图案清晰,色泽一致,接缝平整,深浅一致,留缝宽度一致,周边顺直,大小适中。
5.1.7 花街铺地面层应符合下列规定:
- 纹样、图案、线条大小长短规格应统一、对称。
- 填充料宜色泽丰富,镶嵌应均匀,露面部分不应有明显的锋口和尖角。
- 完成面的表面应洁净,图案清晰,色泽统一,接缝平整,深浅一致。
5.1.8 大方砖面层应符合下列规定:
- 大方砖色泽应一致,棱角齐全,不应有隐裂及明显气孔,规格尺寸符合设计要求。
- 方砖铺设面四角应平整,合缝均匀,缝线通直,砖缝油灰饱满。
- 砖面桐油涂刷应均匀,涂刷遍数应符合设计规定,不得漏刷。
5.1.9 压模面层应符合下列规定:
- 压模面层不得开裂,基层设计有要求的,按设计处理,设计无要求的,应采用双层双向钢筋混凝土浇捣。
- 路面每隔10m,应设伸缩缝。
- 完成面应色泽均匀、平整,块体边缘清晰,无翘曲。
5.1.10 透水砖面层应符合下列规定:
- 透水砖的规格及厚度应统一。
- 铺设前必须先按铺设范围排砖,边沿部位形成小粒砖时,必须调整砖块的间距或进行两边切割。
- 面砖块间隙应均匀,色泽一致,排列形式应符合设计要求,表面平整不应松动。
5.1.11 小青砖(黄道砖)面层应符合下列规定:
- 小青砖(黄道砖)规格、色泽应统一,厚薄一致不应缺棱掉角,上面应四角通直均为直角。
- 面砖块间排列应紧密,色泽均匀,表面平整不应松动。
5.1.12 自然块石面层应符合下列规定:
- 铺设区域基底土应预先夯实、无沉陷。
- 铺设用的自然块石应选用具有较平坦大面的石块,块体间排列紧密,高度一致,踏面平整,无倾斜、翘动。
5.1.13 水洗石面层应符合下列要求:
- 水洗石铺装的细卵石(混合卵石除外)应色泽统一、颗粒大小均匀,规格符合设计要求。
- 路面的石子表面色泽应清晰洁净,不应有水泥浆残留、开裂。
- 酸洗液冲洗彻底,不得残留腐蚀痕迹。
5.1.14 园路、广场地面铺装工程的允许偏差和检验方法应符合表5.1.14的规定。
表5.1.14 园路、广场地面铺装工程的允许偏差和检验方法

园路、广场地面铺装工程的允许偏差和检验方法
5.1.15 侧石安装应符合下列规定:
- 底部和外侧应坐浆,安装稳固。
- 顶面应平整、线条应顺直。
- 曲线段应圆滑无明显折角。
- 侧石安装允许偏差应符合表1.14的规定。
- 园林附属工程
5.2 假山、叠石、置石工程
5.2.1 假山叠石或在重要位置堆砌的峰石、瀑布,宜由设计单位或委托施工单位制作1:25或1:50的模型,经建设单位及有关专家评审认可后再进行施工。
5.2.2 假山叠石选用的石材质地应一致,色泽相近,纹理统一。石料应坚实耐压,无裂缝、损伤、剥落现象;峰石应形态完美,具有观赏价值。
5.2.3 施工放样应按设计平面图,经复核无误后,方可施工。无具体设计要求时,景石堆置和散置,可由施工人员用石灰在现场放样示意,并经有关单位现场人员认可。
5.2.4 假山叠石的基础工程及主体构造应符合设计和安全规定,假山结构和主峰稳定性应符合抗风、抗震强度要求。
5.2.5 假山叠石的基础应符合下列规定:
- 假山地基基础承载力应大于山石总荷载的5倍;灰土基础应低于地平面20cm,其面积应大于假山底面积,外沿宽出50cm。
- 假山设在陆地上,应选用C20以上混凝土制作基础;假山设在水中,应选用C25混凝土或不低于5的水泥砂浆砌石块制作基础。根据不同地势、地质有特殊要求的可做特殊处理。
5.2.6 假山石拉底施工应做到统筹向背、曲折错落、断续相间、连接互咬;拉底石材应坚实、耐压,不得用风化石块做基石。
5.2.7 假山、叠石主体工程应符合下列规定:
- 主体山石应错缝叠压,纹理统一。叠石或景石放置时,应注意主面方向,掌握重心。山体最外侧的峰石底部应灌注1:2水泥砂浆。每块叠石的刹石不应少于4个受力点,刹石不应外露。每层之间应补缝填陷,并灌1:2水泥砂浆。
- 假山、叠石和景石布置后的石块间缝隙,应先填塞、连接、嵌实,用1:2的水泥砂浆进行勾缝。勾缝应做到自然平整、无遗漏。明缝不应超过2cm宽,暗缝应凹入石面5cm~2cm,砂浆干燥后色泽应与石料色泽相近。
- 跌水、山洞的山石长度不应小于150cm,整块大体量山石应稳定不得倾斜。横向挑出的山石后部配重不小于悬挑重量的2倍,压脚石应确保牢固,粘结材料应满足强度要求。辅助加固构件(银锭扣、铁爬钉、铁扁担、各类吊架等)承载力和数量应保证达到山体的结构安全及艺术效果要求,铁件表面应做防锈处理。
- 假山山洞的洞壁凹凸面不得影响游人安全,洞内应有采光,不得积水。
- 假山、叠石、布置临路侧、山洞洞顶和洞壁的岩面应圆润,不得带锐角。
- 登山道的走向应自然,踏步铺设应平整、牢固,高度以14cm~16cm为宜,除特殊位置外,高度不得大于25cm,宽度不应小于30cm。
- 溪流景石的自然驳岸的布置,应体现溪流的自然感,并与周边环境协调。汀步安置应稳固,面平整。设计无要求时,汀步边到边距不应大于30cm,高差不宜大于5cm。
- 壁峰不宜过厚,应采用嵌入墙体为主,与墙体脱离部分应有可靠排水措施。墙体内应预埋铁件钩托石块,保证稳固。
- 假山、叠石、外形艺术处理应石不宜杂、纹不宜乱、块不宜匀、缝不宜多,形态自然完整。
5.2.8 假山收顶工程应符合下列要求:
- 收顶的山石应选用体量较大、轮廓和体态富于特征的山石。
- 收顶施工应自后向前、由主及次、自上而下分层作业。每层高度宜为30cm~80cm,不得在凝固期间强行施工,影响胶结料强度。
- 顶部管线、水路、孔洞应预埋、预留,事后不得凿穿。
- 结构承重受力用石必须有足够强度。
5.2.9 置石的主要形式有特置、对置、散置、群置、山石器设等。置石工程应符合下列规定:
- 置石石材、石种应统一,整体协调。
- 置石的材质、色泽、造型应符合设计要求。
- 特置山石应符合下列要求:
1)应选择体量较大、色彩纹理奇特、造型轮廓突出、具有动势的山石;
2)石高与观赏距离应保持1:2~1:3之间;
3)单块高度大于120cm的山石与地坪、墙基贴接处应用混凝土窝脚,亦可采用整形基座或坐落在自然的山石面上。
- 对置山石应以两块山石为组合,互相呼应。宜立于建筑门前两侧或道路入口两侧。
- 散置山石应有疏有密,远近结合,彼此呼应,不可众石纷杂,凌乱无章。
- 群置山石应石之大小不等、石之间距不等、石之高低不等,应主从有别,宾主分明,搭配适宜。
5.3 园林理水工程
5.3.1 水景水池应按设计要求预埋各种预埋件,穿过池壁和池底的管道应采取防渗漏措施,池体施工完成后,应进行灌水试验。灌水试验方法应符合现行国家标准《给水排水构筑物工程施工及验收规范》GB 50141的规定。
5.3.2 水景管道安装应符合下列规定:
- 管道安装宜先安装主管,后安装支管,管道位置和标高应符合设计要求。
- 配水管网管道水平安装时,应有2‰~5‰的坡度坡向泄水点。
- 管道下料时,管道切口应平整,并与管中心垂直。
- 各种材质的管材连接应保证不渗漏。
5.3.3 水景潜水泵规格应符合设计规定,安装应符合下列规定:
- 潜水泵应采用法兰连接。
- 同组喷泉用的潜水水泵应安装在同一高程。
- 潜水泵轴线应与总管轴线平行或垂直。
- 潜水泵淹没深度小于50cm时,在泵吸入口处应加装防护网罩。
- 潜水泵电缆应采用防水型电缆,控制开关应采用漏电保护开关。
5.3.4 水景喷泉工程应符合安全使用要求,喷头规格和射程及景观艺术效果应符合设计规定。
5.3.5 浸入水中的电缆应采用24V低压水下电缆,水下灯具和接线盒应满足密封防渗要求。
5.3.6 瀑布、跌水工程的出水量应符合设计要求,下水应形成瀑布状,出水应均匀分布于出水周边,水流不得渗漏其他叠石部位,不得冲击种植槽内的植物,并应符合设计的景观艺术效果。
5.3.7 水景喷泉的喷头安装应符合下列规定:
- 管网应在安装完成试压合格并进行冲洗后,方可安装喷头。
- 喷头前应有长度不小于10倍喷头公称尺寸的直线管段或设整流装置。
- 确定喷头距水池边缘的合理距离,溅水不得溅至水池外面的地面上或收水线以内。
- 同组喷泉用喷头的安装形式宜相同。
- 隐蔽安装的喷头,喷口出流方向水流轨迹上不应有障碍物。
5.3.8 水景水池表面颜色、纹理、质感应协调统一,吸水率、反光度等性能良好,表面不易被污染,色彩与块面布置应均匀美观。
5.3.9 园林驳岸工程应符合下列规定:
- 园林驳岸地基应相对稳定,土质应均匀一致,防止出现不均匀沉降。持力层标高应低于水体最低水位标高50cm。基础垫层按设计要求施工,设计未提出明确要求时,基础垫层应为10cm厚C15混凝土。其宽度应大于基础底宽度10cm。
- 园林驳岸基础的宽度应符合设计要求,设计未提出明确要求的,基础宽度应是驳岸主体高度的3/5~4/5,压顶宽度最低不得小于36cm,砌筑砂浆应采用1:3水泥砂浆。
- 园林驳岸视其砌筑材料不同,应执行不同的砌筑施工规范。采用石材为砌筑主体的石材应配重合理、砌筑牢固,防止水托浮力使石材产生移位。
- 驳岸后侧回填土不得采用黏性土,并应按要求设置排水盲沟与雨水排水系统相连。
- 较长的园林驳岸,应每隔20m~30m设置变形缝,变形缝宽度应为1cm~2cm;园林驳岸顶部标高出现较大高程差时,应设置变形缝。
- 以石材为主体材料的自然式园林驳岸,其砌筑应曲折蜿蜒、错落有致、纹理统一,景观艺术效果符合设计规定。
- 规则式园林驳岸压顶标高距水体最高水位标高不宜小于50cm。
- 园林驳岸溢水口的艺术处理,应与驳岸主体风格一致。
5.4 园林设施安装工程
5.4.1 座椅(凳)、标牌、果皮箱的安装应符合下列规定:
- 座椅(凳)、标牌、果皮箱的质量应符合相关产品标准的规定,并应通过产品检验合格。
- 座椅(凳)、标牌、果皮箱材质、规格、形状、色彩、安装位置应符合设计要求,标牌的指示方向应准确无误。
- 座椅(凳)、标牌、果皮箱的安装方法应按照产品安装说明或设计要求进行。
- 安装基础应符合设计要求。
- 座椅(凳)、果皮箱应安装牢固无松动,标牌支柱安装应直立不倾斜,支柱表面应整洁无毛刺,标牌与支柱连接、支柱与基础连接应牢固无松动。
- 金属部分及其连接件应做防锈处理。
5.4.2 园林护栏应符合下列规定:
- 竹木质护栏、金属护栏、钢筋混凝土护栏、绳索护栏等均应属于维护绿地及具有一定观赏效果的隔栏。
- 护栏高度、形式、图案、色彩应符合设计要求。
- 金属护栏和钢筋混凝土护栏应设置基础,基础强度和埋深应符合设计要求;设计无明确要求时,高度在5m以下的护栏,其混凝土基础尺寸不应小于30cm×30cm×30cm;高度在1.5m以上的护栏,其混凝土基础尺寸不应小于40cm×40cm×40cm。
- 园林护栏基础采用的混凝土强度不应低于C20。
- 现场加工的金属护栏应做防锈处理。
- 栏杆之间、栏杆与基础之间的连接应紧实牢固。金属栏杆的焊接应符合国家现行相关标准的要求。
- 竹木质护栏的主桩下埋深度不应小于50cm。主桩的下埋部分应做防腐处理。主桩之间的间距不应大于6m。
- 栏杆空隙应符合设计要求,设计未提出明确要求的,宜为15cm以下。
- 护栏整体应垂直、平顺。
- 用于攀援绿化的园林护栏应符合植物生长要求。
5.4.3 绿地喷灌的喷头安装和调试应符合下列规定:
- 管网应在安装完成试压合格并进行冲洗后,方可安装喷头,喷头规格和射程应符合设计要求,洒水均匀,并符合设计的景观艺术效果。
- 绿地喷灌工程应符合安全使用要求,喷洒到道路上的喷头应进行调整。
- 喷头定位应准确,埋地喷头的安装应符合设计和地形的要求。
- 喷头高低应根据苗木要求调整,各接头无渗漏,各喷头达到工作压力。
6 工程质量验收
6.1 一般规定
6.1.1 园林绿化工程的质量验收,应按检验批、分项工程、分部(子分部)工程、单位(子单位)工程的顺序进行。园林绿化工程的分项、分部、单位工程可按附录A进行划分。
6.1.2 园林绿化工程施工质量验收应符合下列规定:
- 参加工程施工质量验收的各方人员应具备规定的资格。
- 园林绿化工程的施工应符合工程设计文件的要求。
- 园林绿化工程施工质量应符合本规范及国家现行相关专业验收标准的规定。
- 工程质量的验收均应在施工单位自行检查评定的基础上进行。
- 隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。
- 分项工程的质量应按主控项目和一般项目验收。
- 关系到植物成活的水、土、基质,涉及结构安全的试块、试件及有关材料,应按规定进行见证取样检测。
- 承担见证取样检测及有关结构安全检测的单位应具有相应资质。
6.1.3 园林绿化工程物资的主要原材料、成品、半成品、配件、器具和设备必须具有质量合格证明文件,规格型号及性能检测报告,应符合国家现行技术标准及设计要求。植物材料、工程物资进场时应做检查验收,并经监理工程师核查确认,形成相应的检查记录。
6.1.4 工程竣工验收后,建设单位应将有关文件和技术资料归档。
6.2 质量验收
6.2.1 本规范的分项、分部、单位工程质量等级均应为“合格”。
6.2.2 检验批质量验收应符合下列规定:
- 主控项目和一般项目的质量经抽样检验应合格。
- 应具有完整的施工操作依据、质量检查记录。
6.2.3 分项工程质量验收应符合下列规定:
- 分项工程质量验收的项目和要求,应符合本规范附录B的规定。
- 分项工程所含的检验批,均应符合合格质量的规定。
- 分项工程所含的检验批的质量验收记录应完整。
6.2.4 分部(子分部)工程质量验收应符合下列规定:
- 分部(子分部)工程所含分项工程的质量均应验收合格。
- 质量控制资料应完整。
- 栽植土质量、植物病虫害检疫,有关安全及功能的检验和抽样检测结果应符合有关规定。
- 观感质量验收应符合要求。
6.2.5 单位(子单位)工程质量验收应符合下列规定:
- 单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。
- 质量控制资料应完整。
- 单位(子单位)工程所含分部工程有关安全和功能的检测资料应完整。
- 观感质量验收应符合要求。
- 乔灌木成活率及草坪覆盖率应不低于95%。
6.2.6 园林绿化工程的检验批、分项工程、分部(子分部)工程的质量验收记录应符合本规范附录C的规定。
6.2.7 园林绿化单位(子单位)工程质量竣工验收报告应符合本规范附录D的规定。
6.2.8 当园林绿化工程质量不符合要求时,应按下列规定进行处理:
- 经返工或整改处理的检验批应重新进行验收。
- 经有资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收。
- 经有资质的检测单位检测鉴定达不到设计要求,但经原设计单位和监理单位认可能够满足植物生长要求、安全和使用功能的检验批,可予以验收。
- 经返工或整改处理的分项、分部工程,虽然降低质量或改变外观尺寸但仍能满足安全使用、基本的观赏要求并能保证植物成活,可按技术处理方案和协商文件进行验收。
6.2.9 通过返修或整改处理仍不能保证植物成活、基本的观赏和安全要求的分部工程、单位(子单位)工程,严禁验收。
6.3 质量验收的程序和组织
6.3.1 检验批和分项工程的验收,应符合下列规定:
- 施工单位首先应对检验批和分项工程进行自检。自检合格后填写检验批和“分项工程质量验收记录”,施工单位项目机构专业质量检验员和项目专业技术负责人应分别在验收记录相关栏目签字后向监理单位或建设单位报验。
- 监理工程师组织施工单位专业质检员和项目专业技术负责人共同按规范规定进行验收并填写验收结果。
6.3.2 分部(子分部)工程的验收,应符合下列规定:
- 分部(子分部)工程验收应在各检验批和所有分项工程验收完成后进行验收;应在施工单位项目专业技术负责人签字后,向监理单位或建设单位进行报验。
- 总监理工程师(建设单位项目负责人)应组织施工单位项目负责人和项目技术、质量负责人及有关人员进行验收。
- 勘察、设计单位项目负责人,应参加园林建构筑的地基基础、主体结构工程分部(子分部)工程验收。
6.3.3 单位工程的验收,应在分部工程验收完成后,施工单位依据质量标准、设计文件等组织有关人员进行自检、评定,并确认下列要求:
- 已完成工程设计文件和合同约定的各项内容。
- 工程使用的主要材料、构配件和设备有进场试验报告。
- 工程施工质量符合规范规定。分项、分部工程检查评定合格符合要求后,施工单位向监理单位或建设单位提交工程质量竣工验收报告和完整质量资料,由监理单位或建设单位组织预验收。
6.3.4 单位工程竣工验收,应由建设单位负责人或项目负责人组织设计、施工单位负责人或项目负责人及施工单位的技术、质量负责人和监理单位总监理工程师均应参加验收,有质量监督要求的,应请质量监督部门参加,并形成验收文件。
6.3.5 单位工程有分包单位施工时,分包单位对所承包的工程项目,应按本规范规定的程序验收,总包单位派人参加。分包工程完成后,应将有关资料交总包单位。
6.3.6 在一个单位工程中,其中子单位工程已经完工,且满足生产要求或具备使用条件,施工单位、监理单位已经预验收合格,对该子单位工程,建设单位可组织验收;由几个施工单位负责施工的单位工程,其中的施工单位负责的子单位工程已按设计文件完成并自检及监理预验收合格,也可按规定程序组织验收。
6.3.7 当参加验收各方对工程质量验收意见不一致时,可请当地园林绿化工程建设行政主管部门或园林绿化工程质量监督机构协调处理。
6.3.8 单位工程验收合格后,建设单位应在规定时间内将工程竣工验收报告和有关文件,报园林绿化行政主管部门备案。
附 录
附录A 园林绿化单位(子单位)工程、分部(子分部)工程、分项工程划分
附录B 园林绿化分项工程质量验收项目和要求
附录C 检验批、分项工程、分部(子分部)工程质量验收记录
附录D 园林绿化单位(子单位)工程质量竣工验收报告
引用标准名录
- 《给水排水构筑物工程施工及验收规范》GB 50141
- 《农田灌溉水质标准》GB 5084
